钢结构安装施工顺序全解析,从详图设计到涂料喷涂一步不落
许许多多的钢结构建筑不断增多,然而好多人对于钢结构施工顺序却并不知晓。一旦施工顺序出现一步差错,轻微的情况是需要返工,严重的情况则会对结构安全造成影响。从详图设计开始,一直到防火涂料施工,每一个步骤都有着严格的要求,这直接关联到工程质量以及工期进度。

详图设计是施工的底牌

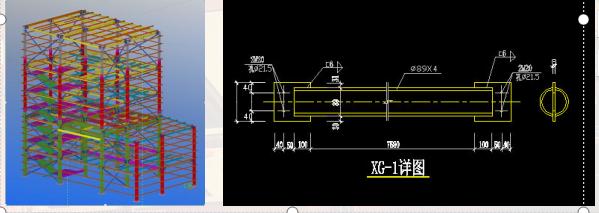

钢结构施工,绝不是能直接拿着设计院出的方案图就动工开干,那图纸是方案图,还得制造厂或者施工单位去进行深化,使之变为加工与安装都能运用的详图,当前行业里普遍借助Tekla Structures软件来开展三维建模,要把梁柱节点以及连接方式全都细化到位,倘若这一步没做好,后续加工以及安装都会出现问题。

要解决碰撞检查、节点构造、焊缝形式等具体问题,这是深化设计需要做的。一个合格的详图设计师,必须懂加工工艺,同时也要懂现场安装。图纸出来后,还要经过审核确认,之后才能交给车间下料。很多工程出现螺栓孔对不上、构件安装困难的情况,其根源都在于详图设计阶段没有做到位。
构件加工决定安装质量

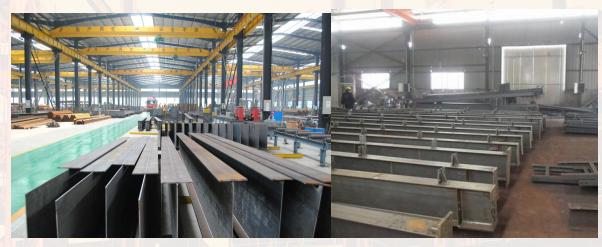

工厂制作,乃是钢结构质量要过的第一道关口,从原材料采购起始,就得严格把关,钢材必定得有质保书,进场以后,得核对其规格、炉批号,下料环节,依据详图展开数控切割,精度控制于毫米级,制作进程里,要再三检查焊缝质量、构件几何尺寸,发觉问题,及时校正。
针对至关重要的构件以及繁杂的节点,工厂会率先开展预拼装的操作。这一环节等同于在地面先行搭建一遍结构,待确认不存在问题之后再拆卸并运输至现场。构件的表面处理同样具有关键性,除锈的等级必须达到标准,防锈漆的涂刷应当均匀,与混凝土相接触的部位需要留出不进行涂漆的区域。每一根构件在出厂之前都要进行编号,以此便于现场依据图纸进行安装。
构件运输衔接不能脱节

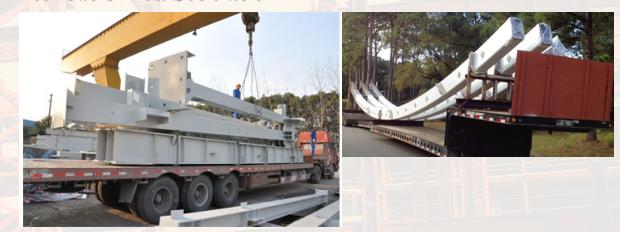

把构件运输这件事,可不是简单平常的装车然后发货这么容易。工厂这边,得依据现场安装计划,来安排发货的先后顺序,就是先会被用到的那些构件先发货,之后才会用到的构件就后发货。在装车的时候,要依据使用部位进行分区摆放,这样做是为了防止到了现场之后,还得翻来覆去地找构件,结果翻了半天都找不到。在运输的整个过程当中,必须得做好固定以及防护方面的工作,这是为了避免构件出现变形的情况,还有防止油漆出现破损的状况。
现场收到构件之后,需即刻核对清单;检查构件编号以及数量。要是发觉构件存在损伤,或者尺寸存有偏差,要立刻与工厂沟通处理。许多项目出现停工待料的情况,原因在于运输环节未跟安装进度衔接妥善。施工高峰期更得提前规划,以保证构件供应不间断。

现场安装步步为营

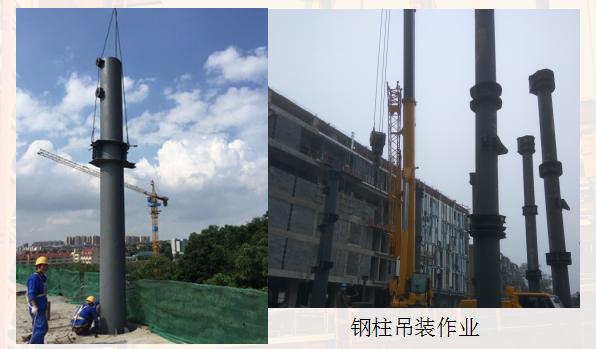

基础施工阶段尚需配合土建埋好地脚螺栓,轴线位置需精准控制,标高亦要精准控制,螺栓伸出长度同样得精准控制,浇混凝土前还得反复复核。钢柱安 装时先是吊装就位一回,应用垫铁调整标高一回,调整垂直度一回,拧紧地脚螺栓之后再开展临时固定一回。钢柱校正合格之后方可进行钢梁安装一回,进而形成稳定的框架结构一回。

楼承板铺设是在钢梁安装之后紧接着进行的,当前常用的楼承板有压型钢板以及钢筋桁架楼承板这两种,其中压型钢板又被划分成开口、缩口、开口三种类型。楼承板铺设完成之后需要进行栓钉焊接工作,钢柱的外围以及钢梁的上翼缘位置都需要进行焊接操作。栓钉所起到的作用是促使钢构件与混凝土能够共同承受力,以此提升整体的抗震性能。

收尾工序马虎不得

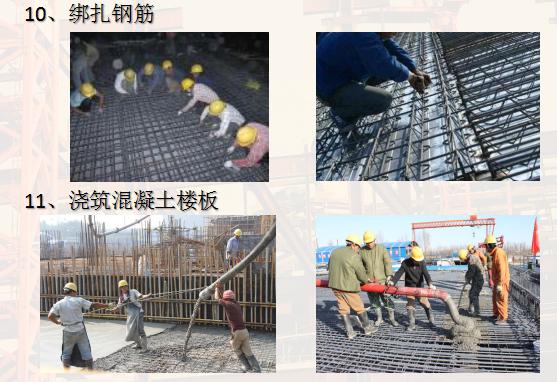

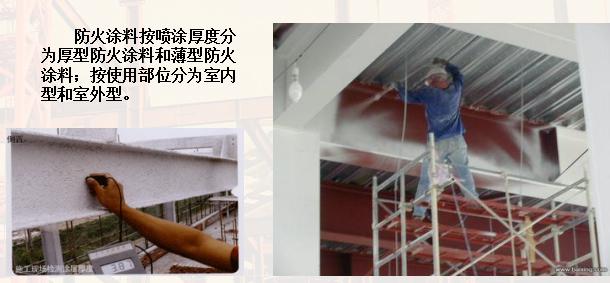

楼承板之上需进行钢筋绑扎,随后开展混凝土楼板的浇筑工作。混凝土浇筑之际要振捣至密实状态,与此同时需留意保护已安装好的钢结构,使其不遭受碰撞而产生变形。待混凝土养护达到相应要求后,钢结构的主体承重部分方算达成。接下来乃喷涂防火涂料的工序,依据设计所提出的要求来确定涂层的厚度以及耐火极限。

防火涂料进行施工时对于环境以及天气是存在要求的,在雨天或者潮湿天气状况下是不可以开展作业的,在涂刷之前需要对构件表面的灰尘油污予以清理,以此来保证涂料的附着力,每一道工序完成之后都要去做隐蔽验收,验收记录要进行存档以便之后查找,一个合格的钢结构工程,从深化设计一直到防火涂料,每一个环节都是能够经受住检验的。

看过钢结构施工的整个流程后,你认为哪一个环节最轻易出现问题呢?欢迎于评论区域分享你的观点,同样也不要忘记点赞并转发以便让更多人知晓这项技术。
